风电甘肃公司马鬃山第二风电场B区 二期100MW项目首台风机并网发电



起源:bti体育风力发电股份有限公司  功夫:2021-07-27

       2021年是风电甘肃公司向百万千瓦装机指标进军的关键之年 ,也是工程建设攻坚定胜之年。作为建党百年献礼工程的马鬃山第二风电场B区二期100MW项目现场传来喜报 ,7月25日15时50分 ,项目首台风机顺利并网 ,正式吹响了马鬃山B区200MW项目全容量并网的冲锋号。

       马鬃山第二风电场B区项目位于酒泉市肃北县马鬃山镇戈壁 ,总装机容量200MW ,其中二期的100MW项目配置3.3MW双馈风电机组31台。本次并网的首台3.3MW机组 ,轮毂高度100米 ,叶轮直径156米 ,机组配置方面 ,均为甘肃公司所辖风场内机型之最。

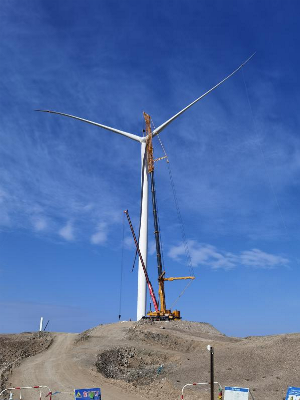

637630102075514318

       自开工建设以来 ,面对严重的工期进度 ,繁沉的指标工作 ,复杂的建设前提等诸多不利成分 ,甘肃公司党总支班子始终靠前指挥、科学部署 ,推动工程各个环节的有序衔接。期间 ,本地叶片出产厂家无法满足75米以上叶片的现场供货需要 ,为保障工程进杜纂质量 ,甘肃公司经多方协调 ,累计从长治调运18套风机叶片 ,有效保险了现场吊装需要。面对场内机组机位坡度大、主吊站位难题等难题 ,马鬃山B区项目部实时协调塔筒厂家采取分段供货 ,叶片采取板车吊装的方式 ,预防吊装面设备“拥挤” ,确 ;榈踝坝行蚪。并网前夕 ,电网公司于6月中旬暂停办理新建项目并网手续 ,项目部紧盯电网解封功夫节点 ,结合一期项目并网手续办理的经验 ,早经营、早筹备、早染指 ,关键环节派专人全程跟进 ,实时协排解决遇到的难题 ,确保手续办理不松弛、不滞碍、不脱节 ,于7月23日成功获得并网手续 ,为首台风机并网打牢了基础。

       下一步 ,风电甘肃公司将安身风电公司“十四五”开好驹祓好步 ,持续秉持“安全第一、质量第一、钻营卓越”的理想 ,凝心聚力、全力以赴、敢于担任、科学推动 ,致力把从党史中罗致的智慧和力量 ,凝聚到推动工程建设等沉点工作中来 ,为风电公司“十四五”开好局做出新的更大贡献 ,奋力为建党百年的党旗上再添荣耀。
